[./index.htm]
[./tubosaguapotableyriego.htm]
[./tuberiadepolietileno.htm]
[./tuberiasdepvcpresion.htm]
[./tuberias.htm]
[./tuberiasdepvc.htm]
[./tuberiascorrugadas.htm]
[./tuberiapolietilenocorrugada.htm]
[./accesoriospararedesdesaneamiento.htm]
[./tuberiasparadrenaje.htm]
[./tuberiasparaproteccion.htm]
[./fundicion.htm]
[./tuberiasdepvcevacuacion.htm]
[./extremosembridados.htm]
[./extremoroscadohorizontal.htm]
[./extremoroscadovertical.htm]
[./husilloascendente.htm]
[./valvuladeguillotina.htm]
[./valvulasmurales.htm]
[./valvulasdedesague.htm]
[./valvulasdemariposadobleexcentricaextremosbridas.htm]
[./extremosbridas.htm]
[./asientoconico.htm]
[./dedobleplato.htm]
[./debolaconbridas.htm]
[./debolaroscada.htm]
[./valvulasautomaticasdecontrol.htm]
[./valvulademariposa.htm]
[./valvulasdebola.htm]
[./actuadoresneumaticosrotativos.htm]
[./ventosasautomaticas.htm]
[./filtrosenyextremosembridados.htm]
[./filtrosenyextremosroscados.htm]
[./bridasymanguitos.htm]
[./collarinesdetoma.htm]
[./hidrantesybocasderiego.htm]
[./extintorestaccesorioscontraincendios.htm]
[./depositosdepoliester.htm]
[./sef1alizacion.htm]
[./otrosproductos.htm]
[./contacto.htm]
[http://www.fundicionductilmolina.com/cfec/index.htm]
[Web Creator] [LMSOFT]
TUBERÍAS DE P.V.C.
* TUBERIA LISA
            SIN PRESION
Tubería coextrusionada SN4 (4KN/m2)
Proyecto norma europea pr EN 13476
Unión por junta elástica Color teja, RAL 8023
SN2 (2KN/m2)
Norma UNE-EN-1401
Unión por junta elástica Color teja, RAL 8023
CON PRESION
PN6 / SN4 (4KN/m2)
Norma UNE-EN-53962

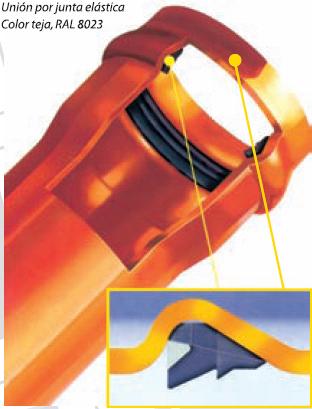

Unión por junta elástica bilabiada
Color teja, RAL 8023
Longitud total (L) =6 mts.
Los precios incluyen la junta elástica.
d= diámetro
e= espesor
L1= profundidad mínima embocadura.
* RECOMENDACIONES DE INSTALACIÓN
Trasporte y Manipulación:
            - Durante el transporte, se cuidará que los tubos no sufran ni golpes ni rozaduras.
          - Los tubos no se dejaran caer ni rodar sobre materiales granulares.
          - Los cables para la descarga estarán protegidos para no dañar la superficie del tubo. Es conveniente la suspensión por medio de útiles de cincha ancha.
          - Se procurará dejar los tubos cerca de la zanja. En caso de no estar abierta, se situarán en el lado opuesto a donde se piense depositar los productos de excavación.
Acopios:
            - La altura de apilado de los tubos en obra (pirámide truncada) no sobrepasará 1,5m.
          - En épocas calurosas, los tubos se almacenarán en lugares sombreados , o se cubrirán con láminas plásticas o lonas.
          - La primera hilada de tubos deberá apoyarse sobre sobre travesaños de madera con cuñas.

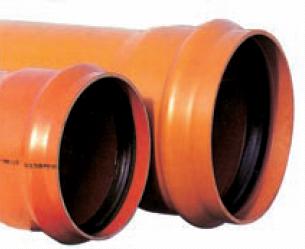

Unión entre Tubos:
            La unión entre tubos se realizará mediante junta elástica, que viene alojada en la copa del tubo.
          Las operaciones a seguir para un correcto montaje son las siguientes:
                   - Limpiar la sucidad del interior de la copa y junta elástica.
                   - Aplicar lubricante en el interior de la copa, así como en la superficie de la goma, para facilitar el deslizamiento de ambas.
                   - Enfrentar la copa con junta elástica y el extremo del tubo y empujar dicho extremo hasta introducirlo, dejando una holgura del orden de 1 cm. En función del diámetro, el sistema de empuje puede ser manual, mediante tráctel o por medio del tubo suspendido.
          Los colectores han de poseer alineaciones rectas con los pozos de registro. No obstante, para casos especiales, con la Tubería es posible lograr unas desviaciones máximas admisibles entre tubos, tanto en el plano vertical como en el plano horizontal , que varían segun el diámentro del tubo.
Fases de la instalación:
            - Excavación.
                      Con el fin de facilitar los trabajos en el interior de la zanja,se recomienda darle una anchura superior en 30 cm. al diámetro de la tubería por amos lados y , excavar unos 15 cm. más por debajo de la generatriz inferior del tubo.
                   Este vaciado adicional se rellena con arena, nivelando la superdicie y evitando así posibles daños que pudiera sufrir el tubo a causa de piedras y cantos angulosos.
                   En suelos arenosos exentos de terrones y piedras se podrá prescindir del relleno.
                   No se debe instalar nunca sobre materiales que varíen su volumen con la humedad y temperatura (arcilla, caliza, etc.).


            Relleno de la zanja.
                   Se debe realizar por ambos lados a la vez utilizando el propio material extraido durante la excavación o bien con otro material seleccinado.
            La compactación en cualquiera de las fases de relleno se debe hacer con pisón ligero y en ambos lados del tubo sin llegar a compactar la zona central en la proyección horizontal de la tubería.

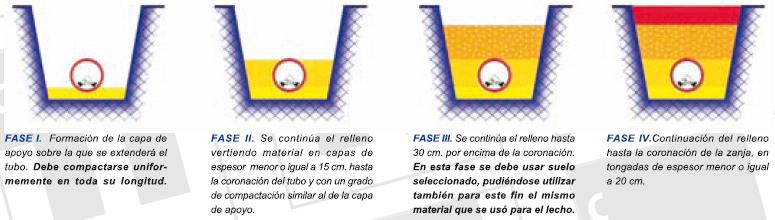

            Tendido.
                        Los tubos deben colocarse como se indica en las INSTRUCCIONES DE MONTAJE descritas en el cuadro adjunto. Dada la ligereza de los tubos, los diámetros pequeños no precisan de maquinaria especial para su instalación y, los diámentros grandes no requieren maquinaria muy pesada.
